Kolejność wykończenia domu od stanu deweloperskiego krok po kroku

Drużyna maka polska - 21 czerwca 2026 r.

Instalacje, tynki i wylewki w domu ze stanu deweloperskiego

Stan deweloperski, nazywany też stanem surowym zamkniętym, oznacza dom z oknami, drzwiami zewnętrznymi, dachem i ociepleniem. Ściany są surowe, bez tynków, a podłogi to najczęściej goły beton. Wewnątrz poprowadzono jedynie podstawowe przyłącza i piony kanalizacyjne. Wszystko, co zdecyduje o komforcie mieszkania, leży teraz po Twojej stronie.

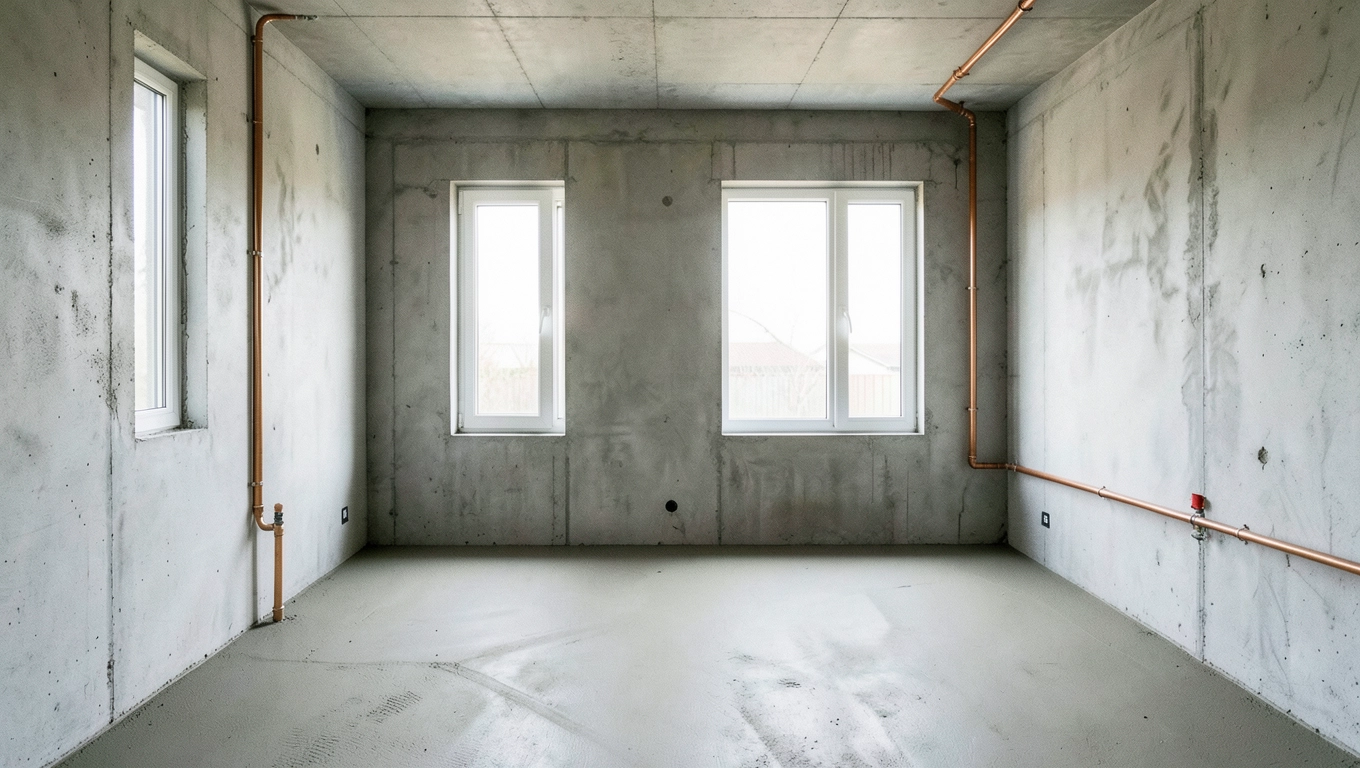

etapy wykończenia domu od stanu deweloperskiego

Pomylenie kolejności etapów wykończenia domu od stanu deweloperskiego generuje koszty podwójne i opóźnienia mierzone tygodniami. Tynk położony na mokrej wylewce odparza i kruszeje, a parkiet ułożony przed gruntowaniem ścian łapie pył i nierówności. Dlatego warto traktować wykończenie jak ciąg przyczynowo-skutkowy, w którym każda warstwa zależy od stanu poprzedniej.

Decyzje, które musisz podjąć przed pierwszym młotkiem

Zanim ekipa przekroczy próg, potrzebujesz projektu wykończeniowego. To nie luksus, lecz dokument techniczny, w którym rozrysowane są gniazdka, włączniki, wysokość sufitów podwieszanych, lokalizacja stelaży podtynkowych i przebieg ogrzewania podłogowego. Bez niego instalatorzy pracują na czuja, a każda poprawka to kucie świeżego tynku.

Na tym etapie decydujesz też o systemie grzewczym, rodzaju kominka, ewentualnej saunie i klimatyzacji. Każde z tych rozwiązań wymaga osobnego obwodu elektrycznego, osobnej wentylacji i osobnego kanału w ścianie. Kominek z płaszczem wodnym potrzebuje przyłącza do instalacji centralnego ogrzewania. Sauna wymaga osobnego zasilania trójfazowego. Klimatyzacja typu multi-split wymaga trasy freonowej jeszcze przed tynkowaniem.

Projekt wykończeniowy możesz zamówić u architekta wnętrz, kupić jako pakiet z kosztorysem albo stworzyć samodzielnie w darmowym programie typu Sweet Home 3D. Pierwsza opcja kosztuje od 80 do 150 zł za metr kwadratowy, ale eliminuje 90% błędów wykonawczych. Trzecia opcja jest bezpłatna, lecz wymaga kilkudziesięciu godzin nauki i dużej odporności na błędy własne.

Rada praktyka: poproś wykonawcę o harmonogram z podziałem na tygodnie jeszcze przed podpisaniem umowy. Brak harmonogramu oznacza brak terminu, a brak terminu oznacza prace ciągnące się miesiącami.

Instalacje w ścianach i podłodze

Instalacje wykonuje się od góry do dołu pomieszczenia, zaczynając od wentylacji. Kanały wentylacyjne z blachy ocynkowanej mają średnicę 150 mm i muszą być prowadzone z minimalnym spadkiem 1% w kierunku wylotu. Nie wolno ich prowadzić przez pomieszczenia mokre, a ich trasa nie może krzyżować się z instalacją elektryczną pod kątem prostym. To wymóg normy PN-EN 16798, który wynika z kondensacji pary na zimnych rurach.

Następnie przychodzi czas na wod-kan. Rury PEX-AL-PEX o średnicy 16 lub 20 mm prowadzi się w peszelach zatopionych w wylewce, a piony kanalizacyjne z PVC 50 lub 110 mm w bruzdach ściennych. Każdy syfon musi mieć dostęp do czyszczenia. Każda rura ciepłej wody musi być izolowana otuliną termiczną o grubości minimum 9 mm, bo bez niej straty ciepła sięgają 20%.

Instalacja elektryczna to ostatni etap przed tynkowaniem. Przewody YDYp 3x2,5 mm² do gniazdek i YDYp 3x1,5 mm² do oświetlenia prowadzi się w rurkach instalacyjnych Peszel, a rozdzielnica elektryczna musi mieć co najmniej 24 moduły. Według normy PN-HD 60364 obwody gniazdkowe zabezpiecza się wyłącznikiem nadprądowym 16 A i wyłącznikiem różnicowoprądowym 30 mA. W łazienkach stosuje się strefy 0, 1 i 2 z zakazem montażu gniazdek w strefie 0 i 1.

Tynkowanie ścian i sufitów

Tynki wewnętrzne wykonuje się po zakończeniu instalacji, gdy wszystkie przewody są zamontowane i sprawdzone. Tynk gipsowy nakłada się maszynowo w warstwie 10-15 mm, a jego czas schnięcia wynosi 2-3 tygodnie w temperaturze powyżej 10°C i wilgotności poniżej 70%. Zbyt szybkie suszenie przez przeciąg powoduje mikropęknięcia, a zbyt wolne sprzyja rozwojowi grzybów.

Przed tynkowaniem ściany trzeba zagruntować preparatem zwiększającym przyczepność. Beton komórkowy chłonie wodę intensywnie i bez gruntu tynk traci wilgoć zbyt szybko, co obniża jego wytrzymałość o 30%. Grunt schnie od 4 do 12 godzin w zależności od chłonności podłoża.

Wylewki samopoziomujące i jastrych cementowy

Wylewki wykonuje się po tynkach, bo mokry tynk kapie na świeży jastrych i obniża jego wytrzymałość. Jastrych cementowy o grubości 5-7 cm schnie od 4 do 6 tygodni, czyli 1 tydzień na każdy centymetr grubości. To tempo wynika z procesu hydratacji cementu, który wymaga wody i czasu. Zbyt wczesne układanie parkietu na niewyschniętym jastrychu powoduje pęcznienie drewna i trwałe odkształcenia.

Wylewka samopoziomująca anhydrytowa schnie szybciej, bo 1 cm na tydzień, ale wymaga suchego środowiska. Jej zaletą jest idealna gładkość, która pozwala układać wykładziny PVC bez dodatkowego szlifowania. W garażach i piwnicach stosuje się wyłącznie jastrych cementowy, bo anhydryt nie toleruje wilgoci.

Uwaga: wylewka anhydrytowa nie może mieć kontaktu z wodą przed zakończeniem schnięcia. Kałuża zostawiona na noc wnika w strukturę i tworzy trwałe wykwity solne.

Kolejność prac remontowych w nowym domu krok po kroku

Po wyschnięciu tynków i wylewek przychodzi czas na zabudowę lekką, czyli sufity podwieszane i ścianki działowe z karton-gipsu. Profile stalowe CW i UW montuje się na taśmie akustycznej, która odcina drgania. Warstwa wełny mineralnej 50 mm między profilami podnosi izolacyjność akustyczną ściany z 35 do 52 dB.

Szpachlowanie pod malowanie to etap, który decyduje o finalnej gładkości ścian. Pierwsza warstwa gładzi szpachlowej wyrównuje niedoskonałości tynku, druga wygładza, trzecia szlifuje. Między warstwami czeka się 12-24 godzin. Szlifowanie wykonuje się papierem P120, a ostateczne P180. Bez odpylania i gruntowania farba trzyma się gładzi znacznie słabiej i szybko się łuszczy.

Gruntowanie ścian i sufitów to pozornie prosty krok, który decyduje o równomierności koloru. Grunt lateksowy zmniejsza chłonność podłoża i wyrównuje jego strukturę, dzięki czemu pierwsza warstwa farby nie schnie za szybko i nie zostawia smug. Farba akrylowa schnie 2-4 godziny w dotyku, ale pełną twardość osiąga po 7 dniach. Dlatego między warstwami czeka się minimum 4 godziny, a intensywne użytkowanie ściany warto odłożyć o tydzień.

Parapety wewnętrzne montuje się przed malowaniem, ale po tynkowaniu okolic okna. Najpopularniejsze są parapety z konglomeratu kwarcowego, które kosztują od 250 do 500 zł za metr bieżący z montażem. Parapety drewniane wymagają impregnacji i schną 48 godzin, zanim można je malować.

Posadzki układa się po malowaniu, bo farba spada kroplami i niszczy drogie panele. Pod panele laminowane lub deski warstwowe kładzie się folię paroizolacyjną 0,2 mm i piankę wygłuszającą 2-3 mm. Folia chroni przed wilgocią resztkową z wylewki, a pianka tłumi odgłos kroków o 10-15 dB. Panele winylowe LVT nie potrzebują pianki, bo mają wbudowany podkład korkowy.

Glazurę i terakotę układa się po malowaniu sufitów, ale przed montażem drzwi wewnętrznych. Płytki ceramiczne klejone są na klej elastyczny C2TE, którego czas wiązania wynosi 24 godziny. Fuga cementowa schnie 48 godzin, a fuga epoksydowa 12 godzin. Przed fugowaniem trzeba usunąć krzyżyki dystansowe, bo w przeciwnym razie fuga nie wypełni krawędzi.

Drzwi wewnętrzne montuje się po ułożeniu podłóg. To kolejność bezwzględna, bo przycinanie ościeżnicy do poziomu podłogi wymaga stabilnej, gotowej posadzki. Montaż drzwi na świeżym tynku lub mokrej wylewce powoduje paczenie się ościeżnicy, bo drewno chłonie wilgoć i rozszerza się nierównomiernie.

Biały montaż obejmuje baterie, umywalki, miski WC i kabiny prysznicowe. Wykonuje się go po fugowaniu glazury, ale przed listwami przypodłogowymi. Stelaże podtynkowe WC osadza się jeszcze przed tynkowaniem, a przycisk spłukujący montuje się jako ostatni element białego montażu. Zmiana tej kolejności oznacza kucie świeżej glazury.

Listwy przypodłogowe przycina się na wymiar po ustawieniu mebli, ale przedstawiciele ekip montażowych wolą montować je tuż po listwach drzwiowych. Wybór zależy od materiału podłogi. Przy panelach laminowanych stosuje się listwy MDF, przy parkiecie drewno, przy płytkach listwy ceramiczne lub aluminiowe.

Checklist materiałowy: folia paroizolacyjna, pianka wygłuszająca, taśma akustyczna, profile CW i UW, płyta karton-gips 12,5 mm, wełna mineralna 50 mm, gładź szpachlowa 25 kg/m², farba lateksowa 0,1 l/m² na warstwę, klej C2TE 5 kg/m², fuga 0,5 kg/m².

Najczęstsze błędy przy wykończeniu domu od dewelopera

Montaż drzwi wewnętrznych na świeżym tynku to klasyk budowlanej amatorszczyzny. Tynk gipsowy oddaje wilgoć przez 2-3 tygodnie, a drewno ościeżnicy chłonie tę parę i pęcznieje. Po wyschnięciu tynku ościeżnica kurczy się, ale nierównomiernie, bo jedna strona schnęła szybciej. Efekt to szpary między ościeżnicą a ścianą, które trudno ukryć nawet silikonem.

Brak zaślepek na kanałach wentylacyjnych podczas tynkowania to drugi grzech powszedni. Tynk wlatuje do kanału i zwęża jego przekrój o 30-50%. Po zabudowie anemostat w sypialni zasysa powietrze zbyt słabo i pokój nie wietrzy się prawidłowo. Norma PN-83/B-03430 wymaga przepływu 30 m³/h na osobę w sypialni, a po zwężeniu kanału wartość spada do 12-18 m³/h.

Zbyt wczesne układanie parkietu to trzeci błąd, który kosztuje tysiące złotych. Producent deszczułek dopuszcza wilgotność jastrychu poniżej 2% CM dla jastrychu cementowego i poniżej 0,5% CM dla anhydrytowego. Pomiar wilgotności CM kosztuje 50 zł, a wymiana spuchniętego parkietu to 200-400 zł za metr kwadratowy.

Brak folii paroizolacyjnej pod posadzką pływającą to czwarty błąd. Wilgoć resztkowa z jastrychu wędruje w górę i kondensuje pod panelem, tworząc czarne plamy grzybni. Folia 0,2 mm kosztuje 2 zł za metr kwadratowy, a wymiana zagrzybionej podłogi to 80-150 zł za metr.

Osadzanie stelaży podtynkowych WC po położeniu glazury to piąty błąd, który słono kosztuje. Stelaż Geberit lub TECE ma zintegrowaną izolację akustyczną i wymaga sztywnego oparcia na ścianie nośnej. Po położeniu glazury jedynym rozwiązaniem jest kucie kafelków, bo rama stelażu nie zmieści się w warstwie kleju.

Brak wentylacji w łazience bez okna to szósty błąd projektowy. Wentylator kanałowy o wydajności 100 m³/h z czujnikiem wilgotności kosztuje 250-400 zł i musi być włączony w obwód oświetlenia. Bez niego para wodna kondensuje na lustrze, ścianach i suficie, tworząc czarne wykwity grzybni w ciągu 6 miesięcy.

Tynkowanie w temperaturze poniżej 5°C to siódmy błąd sezonowy. Woda w zaczynie tynkarskim zamarza i rozsadza strukturę. Producent oznacza worki tynku gipsowego symbolem temperatura aplikacji 5-30°C. Przy temperaturze zewnętrznej minus 10°C w nieogrzewanym domu prace tynkarskie są zabronione, a ich efekty to odparzony tynk i konieczność skuwania.

Uwaga: ogrzewanie budynku na czas tynkowania kosztuje 2000-4000 zł miesięcznie. Bez niego tynki gipsowe nie zwiążą prawidłowo, a tynki cementowe popękają w ciągu tygodnia.

Tabela etapów z czasem i kosztami

EtapCzas realizacji (dni)Koszt robocizny (zł/m²)Temperatura minimalnaTypowy błąd
Instalacje14-21120-1805°CBrak izolacji rur ciepłej wody
Tynkowanie7-1045-7010°CSchnięcie w przeciągu
Wylewki5-850-905°CBrak dylatacji obwodowej
Szpachlowanie10-1435-5510°CPomijanie gruntu
Malowanie5-725-408°CFarba na wilgotną gładź
Posadzki7-1280-20015°CUkładanie na mokrym jastrychu
Glazura10-1590-1605°CBrak krzyżyków dystansowych
Drzwi wewnętrzne3-5400-700 zł/szt.15°CMontaż na mokrym tynku
Biały montaż5-8150-25015°CBrak uszczelnienia silikonem

Ile kosztuje wykończenie domu od stanu deweloperskiego w 2026 roku

Całkowity koszt wykończenia domu od stanu deweloperskiego w 2026 roku waha się od 3500 do 6500 zł za metr kwadratowy przy standardowym poziomie wykończenia i od 7000 do 12 000 zł przy podwyższonym. Cena obejmuje robociznę i materiały, ale nie meble, sprzęt AGD ani ogród. Na dom 120 m² trzeba więc zaplanować od 420 000 do 780 000 zł.

Samodzielne wykończenie obniża koszt o 25-35%, ale wymaga 6-12 miesięcy wolnego czasu i podstawowej wiedzy budowlanej. Ekipa remontowa z kosztorysem od projektanta kosztuje o 15% więcej niż ekipa bez projektu, ale eliminuje 80% poprawek. Najdroższa opcja to architekt wnętrz z ekipą i nadzorem, która kosztuje 20-30% więcej, ale skraca czas realizacji o 30%.

Wariant ekonomiczny

3500-4500 zł/m². Panele laminowane, glazura z marketu budowlanego, tynki cementowo-wapienne, drzwi z płyty laminowanej. Czas realizacji: 5-6 miesięcy.

Wariant standardowy

4500-6500 zł/m². Parkiet warstwowy, glazura gresowa, tynki gipsowe, drzwi fornirowane. Czas realizacji: 4-5 miesięcy.

Ceny robocizny rosną w 2026 roku o 8-12% rocznie z powodu braku rąk do pracy i wzrostu płacy minimalnej. Materiały drożeją wolniej, bo 3-6% rocznie. Największe wahania cenowe dotyczą stali i drewna, które w ostatnich trzech latach zmieniały cenę o 30% w górę i w dół.

Harmonogram dla domu 120 m² wygląda następująco: 1 miesiąc na projekt i przygotowanie, 2 miesiące na instalacje i tynki, 1 miesiąc na wylewki i schnięcie, 1 miesiąc na zabudowę lekką i szpachlowanie, 1 miesiąc na malowanie i posadzki, 1 miesiąc na glazurę, 1 miesiąc na biały montaż i listwy. Łącznie 8 miesięcy od podpisania umowy z ekipą do wstawienia mebli.

Optymalizacja kosztów polega na wyborze materiałów dostępnych od ręki w marketach i rezygnacji z rozwiązań na zamówienie. Panele laminowane z marketu są o 40% tańsze niż identyczne produkty w showroomie. Baterie łazienkowe kupowane w zestawie z umywalką kosztują 30% mniej niż osobno. Glazura z końcówek serii to nawet 70% ceny regularnej, ale wymaga elastyczności w aranżacji.

Sprawdź swój kosztorys zanim ekipa wejdzie na budowę. Porównaj pozycje z cennikami producentów, a robociznę z cennikami Oferteo lub Fixly. Różnica 15% na pojedynczej pozycji daje 5% całości, a 5% przy budżecie 600 000 zł to 30 000 zł oszczędności.
